西岳庙为第三批全国重点文物保护单位,庙内建筑全部为宫殿式群落,布置在南北轴线上及轴线两侧。金城门、东西碑楼、东西御香亭为五座单体明清建筑遗存,由于经受风雨侵蚀和自然灾害,文物建筑出现不同程度的老化、破损、渗漏等问题,各种病害影响了古建筑的结构安全,亟需采取保护措施。
为有效保护西岳庙古建筑群整体古朴沧桑的风貌,我处编制了关于五座单体建筑保护修缮的立项报告;2016年7月,国家文物局批复工程立项;2016年11月,陕西省文物局批复工程设计方案;该工程由西岳庙文物管理处组织实施,陕西省文化遗产研究院勘察设计,延安中安工程监理有限公司监理,陕西省文物保护工程有限公司施工,2018年5月进场施工,2018年12月竣工;2020年4月22日通过渭南市文化和旅游局组织的初步验收;2020年9月24日通过陕西省文物考古工程协会组织竣工验收;2022年6月11日,经陕西省文物考古工程协会组织评选,该工程被评选为2022年陕西优秀文物保护工程。
工程主要内容有:金城门、东西碑楼、东西御香亭屋面揭瓦亮椽,糟朽的木望板、椽子更换,破损缺失脊兽、瓦件增补、更换,墙体局部裂缝修补,台阶、台明、地面维修,槽朽木柱墩接等。

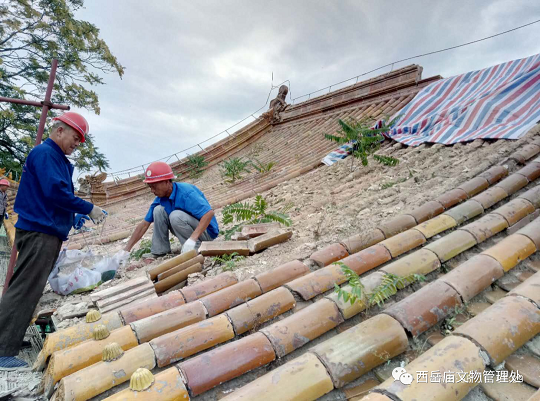

拆卸屋面瓦件

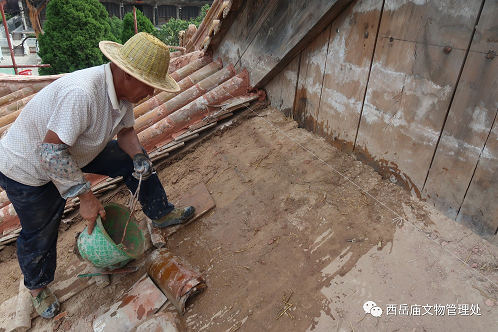

屋面瓦苫瓦

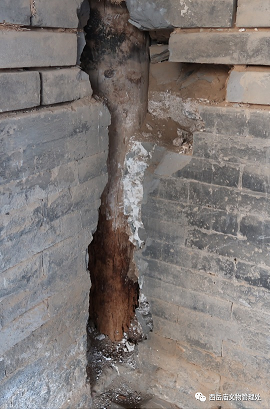

角柱糟朽现状

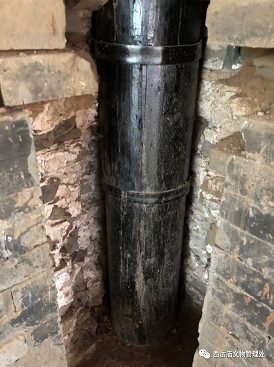

角柱墩接后
该修缮工程以现状修补、加固为主,在工程管理和施工过程中严格执行《文物古建筑管理办法》及《古建修缮项目施工规程》,制定了木构件、瓦件、脊件、地面砖等更换标准,严格遵照古建筑修缮要求,借鉴西岳庙历年修缮经验与教训,传承传统工艺、材料,工程严格遵循不改变文物原状和最小干预为原则。
金城门正立面维修前
金城门正立面维修后

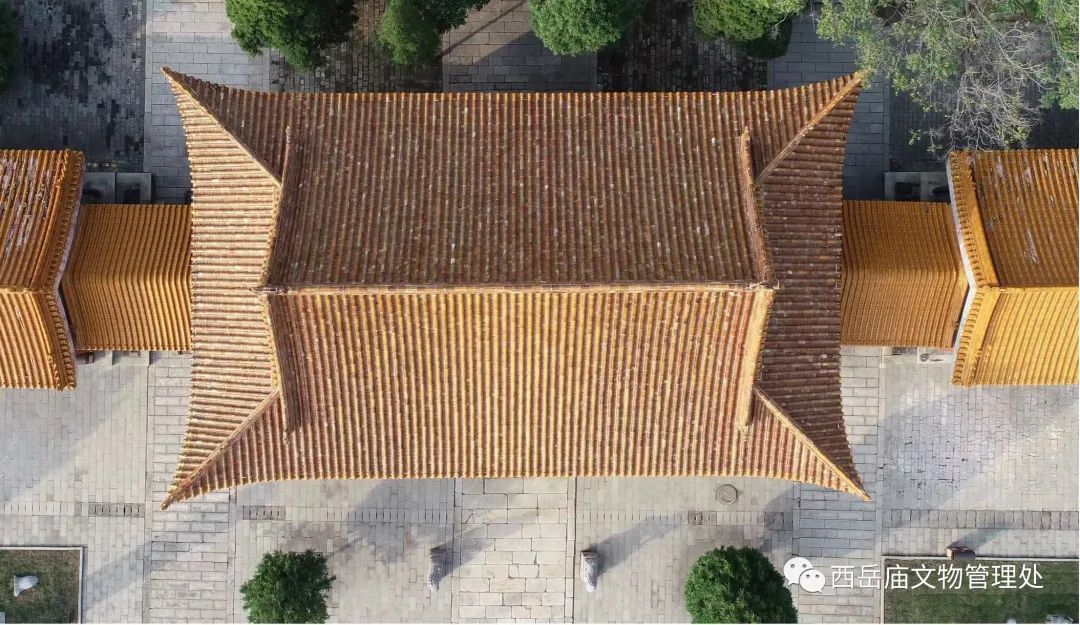

金城门屋面维修前航拍

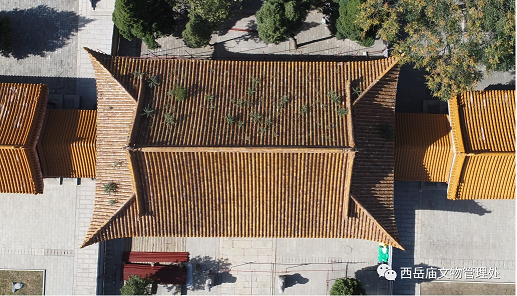

金城门屋面维修后航拍
在传统工艺做法方面,前期准备阶段,项目实施管理团队对瓦屋面、木基层、大木构件等要素进行了病害分析和梳理,对瓦石、脊兽,弧面曲线进行详细丈量记录,对重要的结点作法进行拍照,总结西岳庙古建筑历年维修取得的经验,对瓦件、木材等材料以及地方传统工艺做法进行了调查与研究,多次考察研究挑选符合西岳庙地方特点的材料,适合西岳庙地方特色的传统工艺做法。
东碑楼南立面维修前
东碑楼南立面维修后
在维修过程中,最大限度使用西岳庙维修遗留的屋面旧瓦件,对五座单体建筑大木构架进行全面的检修、校正、添配缺失构件,其中对东西碑楼8处墙内角柱按照传统工艺做法进行了墩接等,坚持最小干预原则,保护文物建筑的真实性。
东御香亭维修前
东御香亭维修后
本次修缮工程管理规范,工程量控制恰当,修缮后效果与西岳庙整体环境风貌相协调,全面解决了西岳庙金城门、东西碑楼、东西御香亭结构问题与现状病害,使古建筑恢复安全稳定状态,排除了安全隐患,保护了古建筑的完整性,恢复了古建筑原貌,还原了西岳庙古建筑群整体风貌,对今后西岳庙同类保护修缮工程具有一定的借鉴意义。
